La Chartreuse du Val-de-Bénédiction

Classée Monument Historique - Villeneuve-Les-Avignon (30)


Campagnes de travaux ponctuels

1ère campagne (2014) et 2° campagne (2016-2017) : Travaux ponctuels

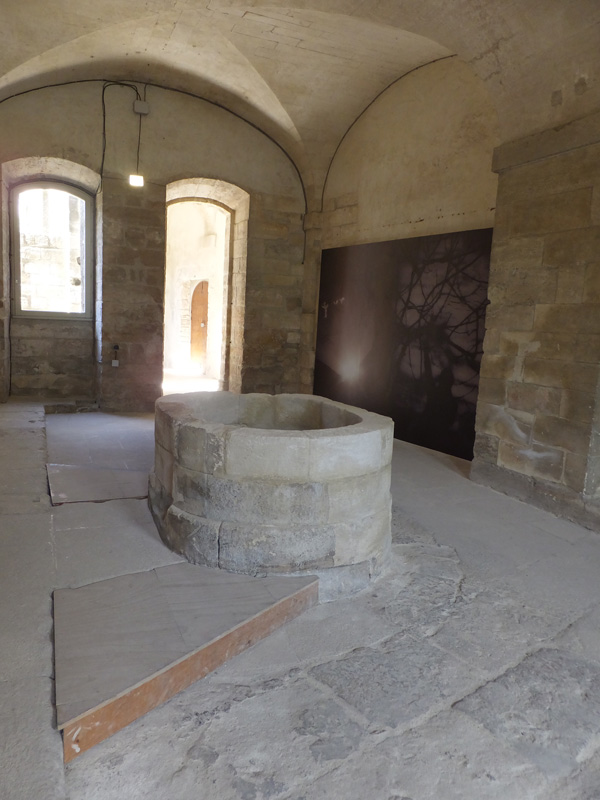

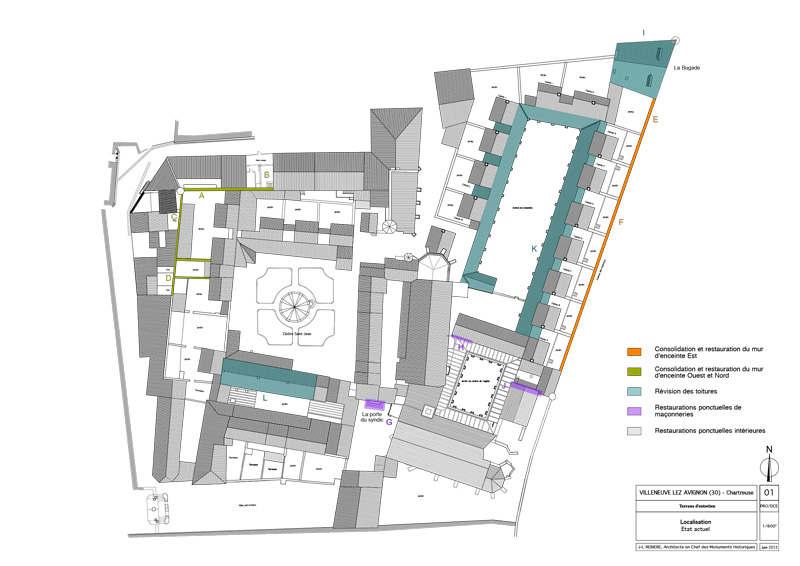

La chartreuse de Villeneuve-les-Avignon est composée d’un très vaste ensemble de bâtiments, dont la construction s’échelonne du XIII° au XIX° siècles. Ceux-ci nécessitent que des travaux de restauration soient conduits ici ou là, de façon régulière.

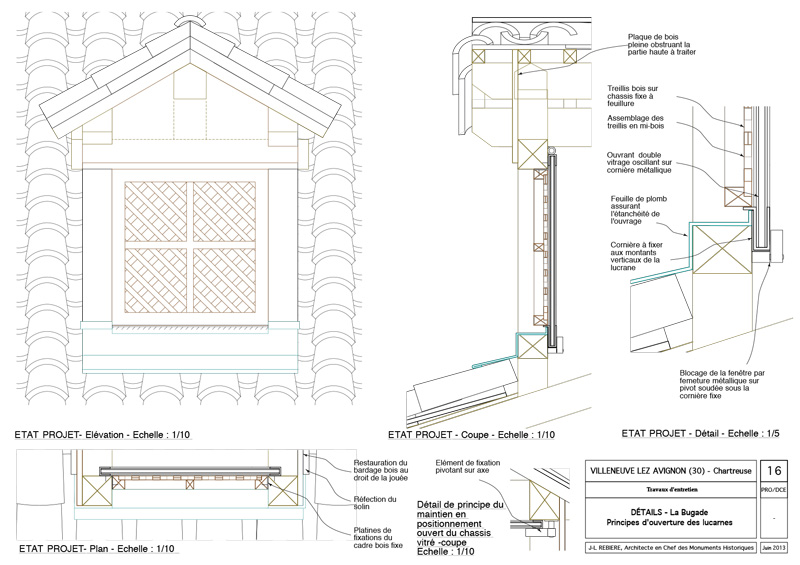

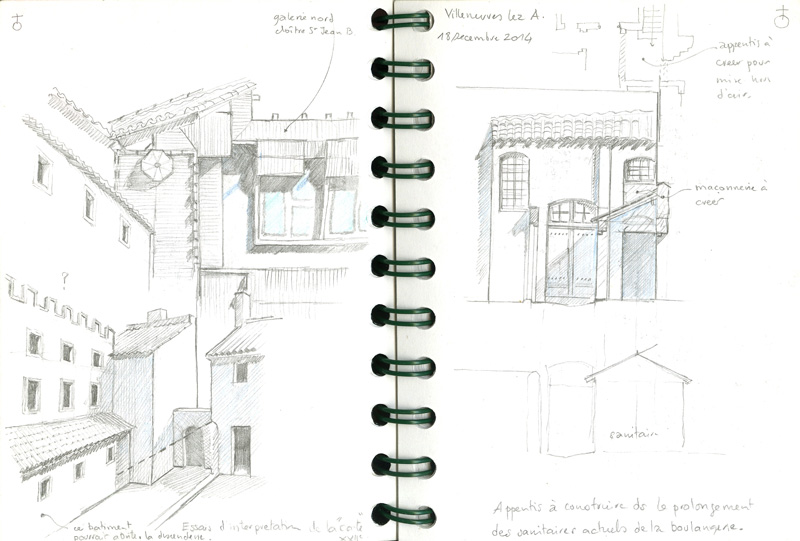

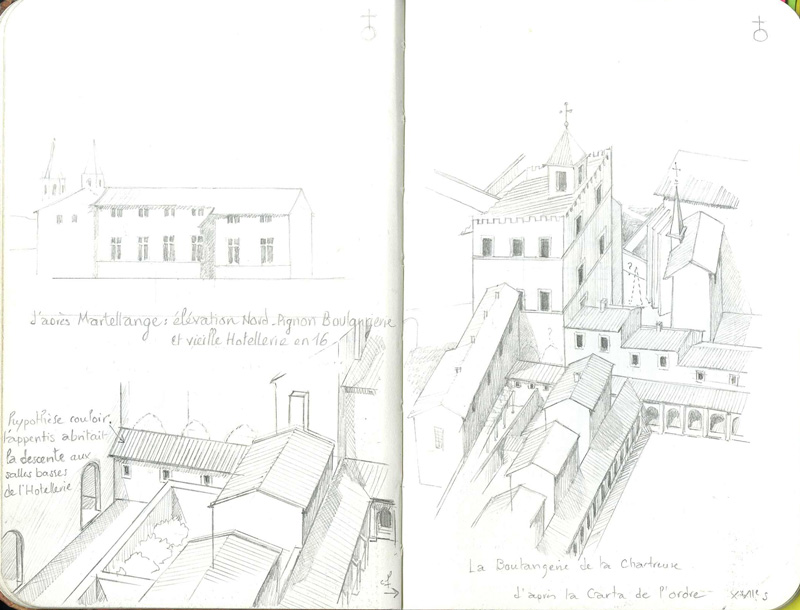

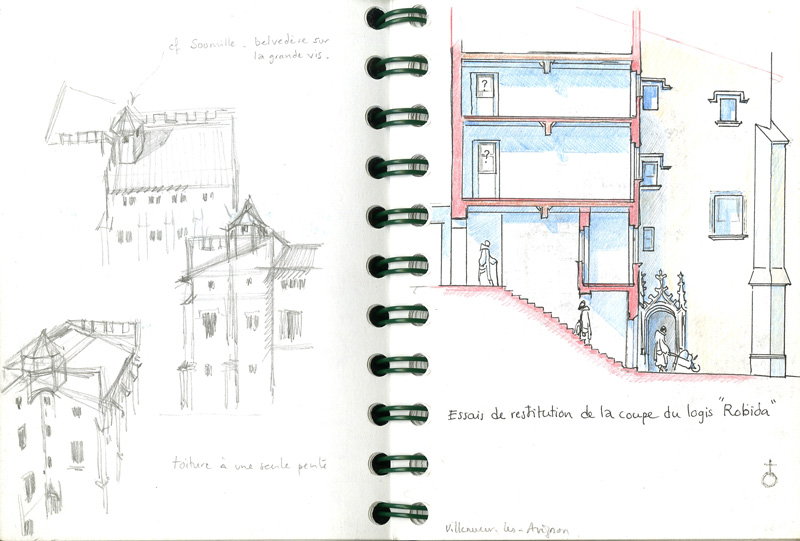

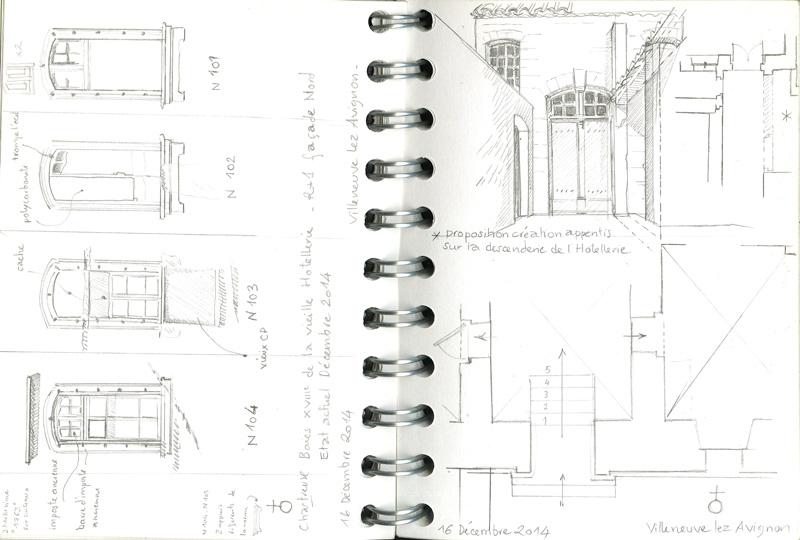

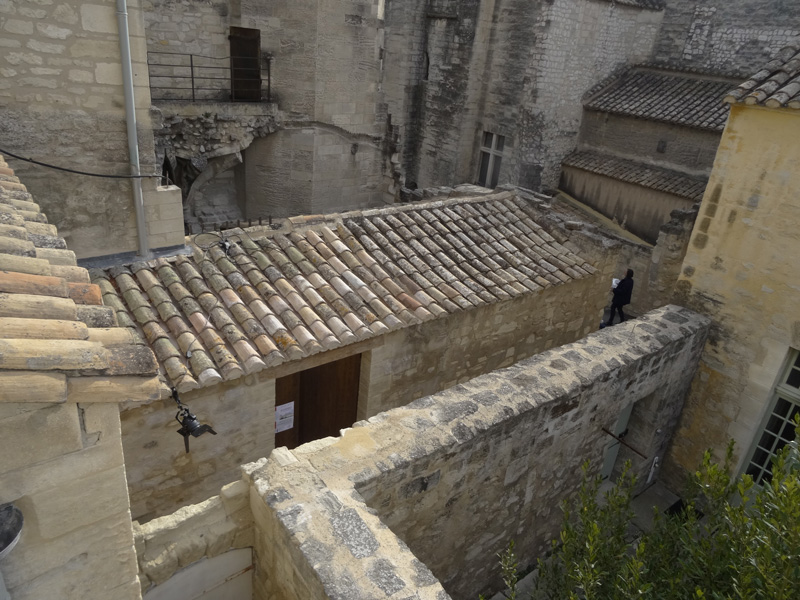

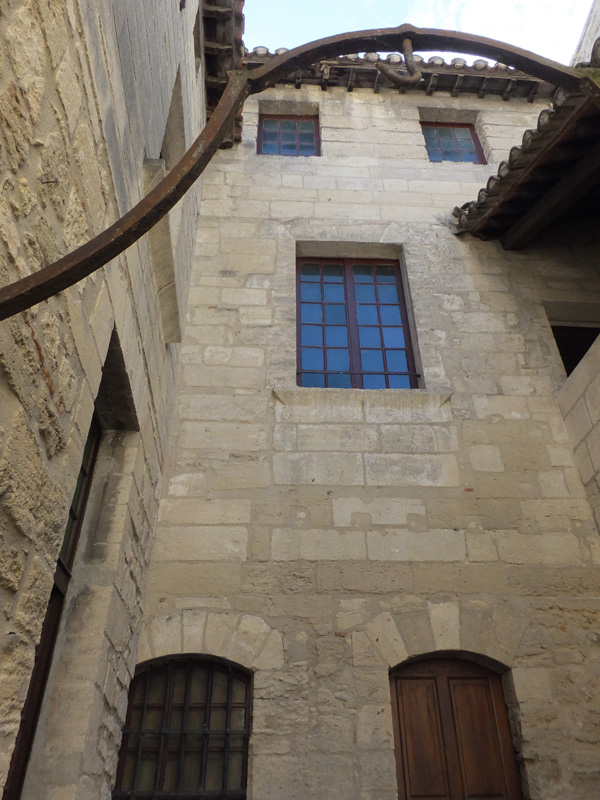

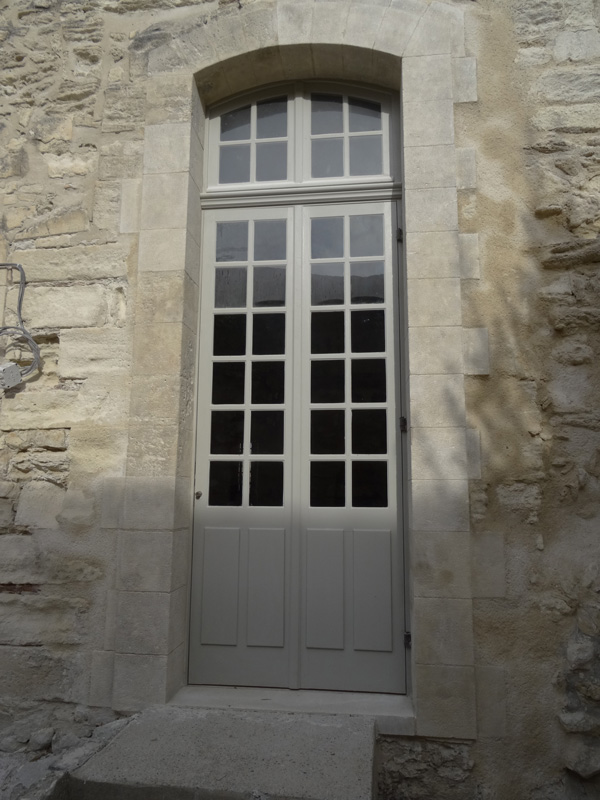

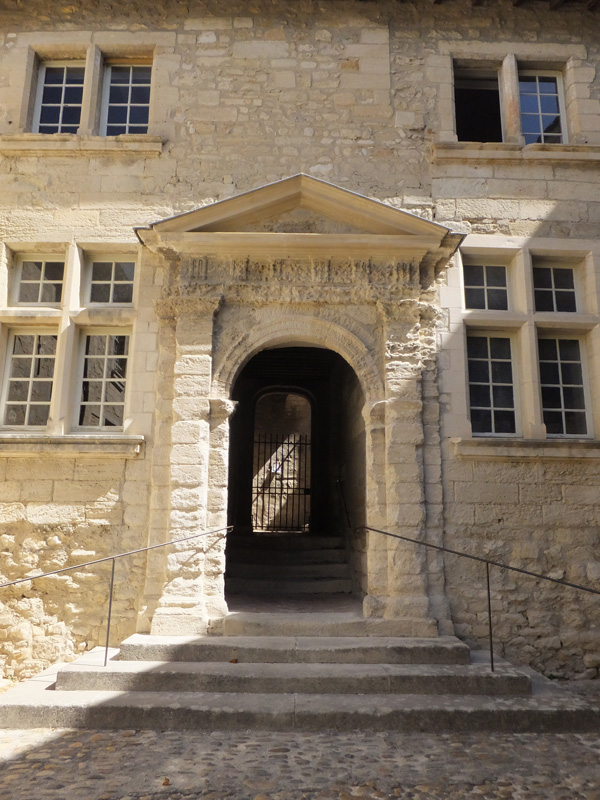

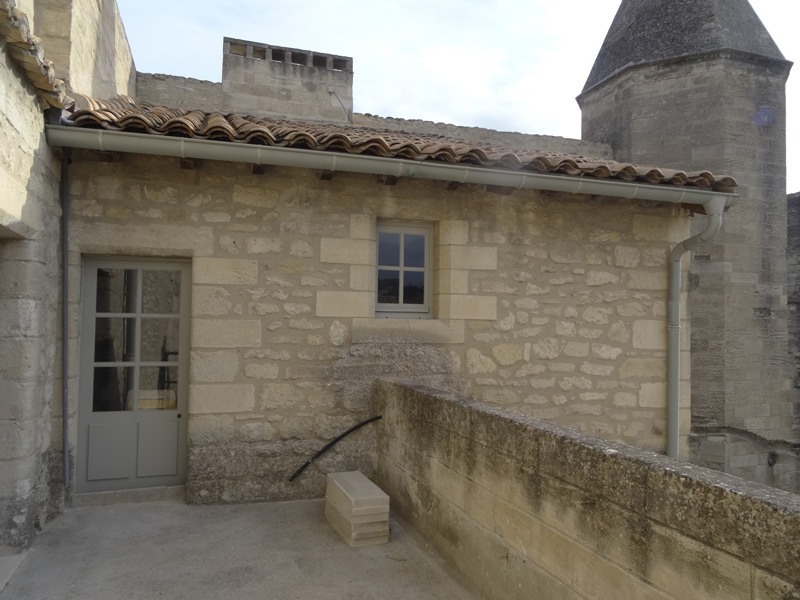

Ainsi, deux campagnes de travaux ont été conduites successivement, traitant des murs, toitures et intérieurs, comme la couverture de la chapelle des Morts et d’une partie du cloître, la mise hors d’air et hors d’eau de l’hôtellerie (réfection de grands fenêtres du XVII° siècle et rétablissement de portes cochères), ou encore, la restauration des salles basses de l’ancienne boulangerie.

Maîtrise d’ouvrage : DRAC Occitanie
Missions complète de maîtrise d’œuvre
Chantier

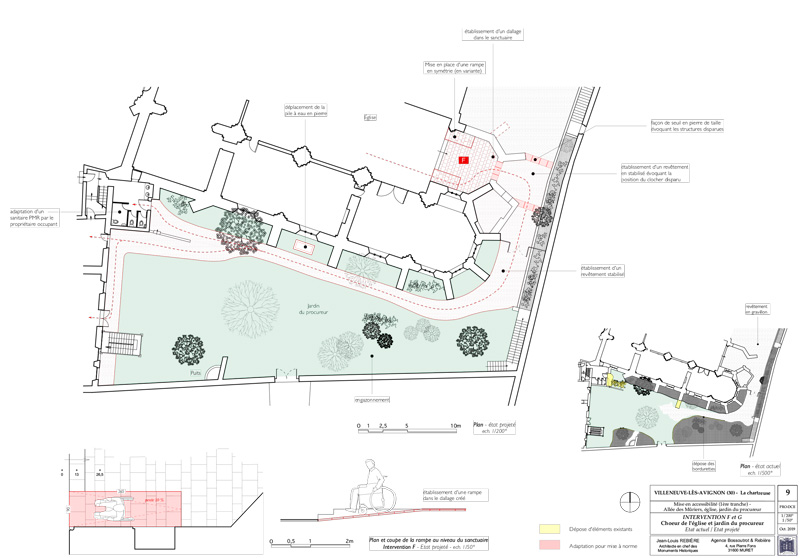

Mise en accessibilité PMR de l’ensemble de la chartreuse

La complexité et l’irrégularité des bâtiments et des sols de la chartreuse rendaient nécessaire, conformément à la législation, la mise en accessibilité de l’ensemble.

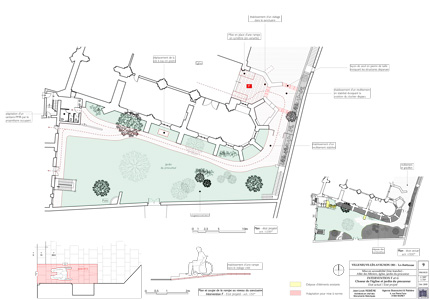

Une étude a été entreprise afin de projeter des adaptations propres à régler les niveaux de sols pour permettre une déambulation des personnes handicapées en respectant la très haute qualité patrimoniale du lieu. Ainsi, ont été déterminées toutes les interventions nécessaires, réparties sur l’ensemble du site.
La première tranche de travaux doit s’ouvrir avant la fin de l'année 2019.

Maîtrise d’ouvrage : DRAC Occitanie
Mission complète de maîtrise d’œuvre
Avancement : Projet
